부산시민공원 재정비 촉진3구역 재개발
현대산업개발
🚧 부산시민공원재정비 촉진 3구역 사업개요
항목 |
내용 |
개발분류 |
기타개발 |
사업명 |
부산시민공원 주변 재정비촉진3재개발 |
사업 위치 |
부산 부산진구 부암동, 범전동, 양정동, 연지동 등 |
사업비용 |
-- |
시행사 |
재개발조합 등(시공사 현대산업개발) |
사업기간 |
2007년 재정비촉진지구 지정이고, 이후 지속적으로 추진중 |
년도 |
2020 |
사업규모 |
총6개구역중 5구역은 시민공원조성으로 완료. 나머지 5개구역은 공동주택 등 조성사업으로 총 부지면적 약 434,000제곱미터 , 3구역:178,658제곱미터18개동, 2,986세대 |
사업비용 |
부암동, 범전동, 양정동 일원에 소재하는 1구역:1820세대, 65층(타구역도 유사 층수), 2-1구역:1885세대, 2-2구역:715세대, 3구역:3306세대, 4구역:798세대 총 8,524세대의 대규모 개발사업지로 해당 행정동 지가상승여지 있으며 인접 연지동, 당감동, 부전동 등에도 다소의 직간접적인 수요 영향 발생 가능함.( 1구역,2-1,2-1구역은 도시환경정비사업이고, 3구역,4구역은 주택재개발사업임) |
사업계획/추진현황 |
-2007년 총 6개구역으로 재정비촉진지구 지정, 2008년 재개발 계획 결정고시.(대부분 60~65층) -5구역인 시민공원은 2014년 준공, 1구역:조합미설립, 2-1구역:조합설립,GS건설 선정, 2-2:조합미설립, 3구역:조합설립, 현대산업개발 시공사선정, 4구역:조합설립, 현대엔지니어링 시공, 건축심의 단계. 2018.11.26일 2-1구역, 3구역 경관심의 재보류로 결졍됨. 1구역:조합미설립, 2-1구역:조합설립후 경관심의에서 2차례 유보후 12월 재유보결정, 2-2:조합미설립, 3구역:조합설립후 경관심의 1차례 유보후 현재 재유보, 4구역:조합설립 경관심의 통과. 2019.4 시민자문위원회 구성 재심의 진행예정 2019.4. 29 부산시 시민자문위원회는 용적률 및 층수를 낮추어야 한다는 검토결과를 발표하여 사업이 사실상 중단됨. 조합은 이에 대한 행정소송을 준비중임. 2019.10.17. 부산광역시 조합 시민공원 재정비촉진구역 합의안 공개 |
이전 상황 |
촉진3구역 특별건축 심의 통과, 경관심의 통과, 교통영향평가 심의 통과, 세입자 및 영업권 조사 완료 |
상황 |
촉진3구역 특별건축 심의 통과, 경관심의 통과, 교통영향평가 심의 통과, 세입자 및 영업권 조사 완료 |
🚧 부산시민공원재정비 촉진 3구역 재개발 학군
성전초, 부암초, 부산진중, 동의과학대학교, 부산여자대학교
🚧 부산시민공원재정비 촉진 3구역 재개발 주거생활
롯데백화점, 쥬디스태화, NC백화점, 서면지하상가, 전포 카페거리, 롯데마트, 이마트, 서면 메디컬 거리
복합환승센터 내 쇼핑몰 등
🚧 부산시민공원재정비 촉진 3구역 재개발 숲세권
부산시민공원, 어린이대공원, 백양산
🚧 부산시민공원재정비 촉진 3구역 재개발 촉진구역 특화설계
자연환경을 느낄수 있도록 힐링 숲길이 조성, 지열난방시스템으로 에너지의 30% 절감, 공사비가 적어서 조합원 부담 절감 등
🚧 부산시민공원재정비 촉진 3구역 재개발 개발호재

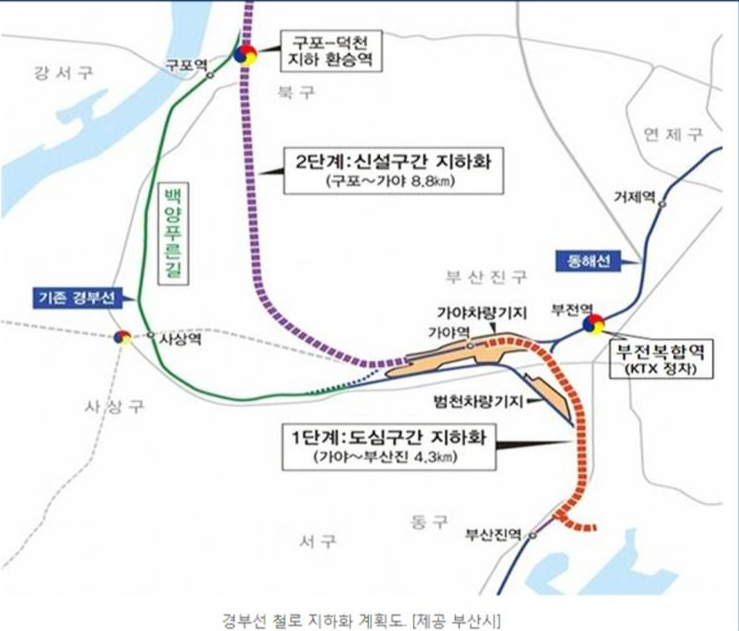

용역은 크게 경부선 철도 지하화 등 시설 효율화 방안 제시와 철도시설 유휴부지 활용, 주변 지역 도시재생 종합계획 수립으로 나뉘어 진행됩니다. 지하화는 기존 경부선 철도 구포~사상~부산진역(16.5㎞)구간 선로 폐쇄와 대체 지하화 노선 구산,80만㎡규모 가야 차량기지 이전, 고속철도(KTX) 부전역 신설과 부전복합환승센터 실행 방안등을 집중적으로 검토합니다. 2022년 기본계획·기본설계,2023년 실시설계를 거쳐 2024년 착공 예정이며,시의 계획대로 사업이 진행되면 2028년 경부선 선로 지하화사업은 마무리됩니다.
🚧 부산시민공원재정비 촉진 3구역 재개발 개발호재
👉 부전역 복합환승센터 개발 ( 복합 쇼핑몰로개발 )
👉 마산 30~40분(부전~마산 복선전철 사업)
👉 해운대역 15분
👉 한국형고속열차 개통(2022년말예정,부전~청량리), 동해선개통(2022년말 예정 부전~강릉)
🚧 부산시민공원재정비 촉진 3구역 재개발 개발호재
👉 사상 ~ 해운대 지하고속도로 건설
👉 사상~해운대 소요시간 20분
👉 8개 진출입로(사상,학장,진양,시민공원,벡스코,좌동,송정)
👉 총 22.8㎞, 2027년 개통목표
👉 완공되면 동서고가도로는 철거
'재개발 정보' 카테고리의 다른 글
초량2구역 주택재개발정비사업 / 호반건설 (0) | 2021.02.17 |
---|---|
망미2구역 주택재개발 정비사업 / 대림건설 (0) | 2021.02.16 |
문현3구역 주택재개발사업 / 힐스테이트, 두산 (0) | 2021.02.14 |
문현1구역 주택재개발사업 / IFC 자이 더 스카이 (0) | 2021.02.13 |
양정1구역 주택재개발사업 / GS자이, 포스코, SK (0) | 2021.02.12 |
